Planowanie budowy domu lub zagospodarowania działki to ekscytujący, ale i wymagający proces. Jednym z kluczowych, a często niedocenianych etapów, jest podłączenie działki do sieci energetycznej. Wiem z doświadczenia, że ten proces potrafi być skomplikowany i długotrwały, dlatego przygotowałem ten artykuł, aby przeprowadzić Cię przez wszystkie niezbędne kroki, pokazać realne ramy czasowe oraz omówić związane z tym koszty i formalności.
Podłączenie prądu do działki realny czas oczekiwania i kluczowe etapy
- Realny czas oczekiwania na docelowe podłączenie prądu do działki wynosi zazwyczaj od 6 do 18 miesięcy, a w skrajnych przypadkach może wydłużyć się nawet do 24 miesięcy.
- Cały proces jest wieloetapowy, rozpoczynając się od złożenia wniosku o warunki przyłączenia, a kończąc na montażu licznika i podpisaniu umowy kompleksowej.
- Dla osób rozpoczynających budowę, przyłącze tymczasowe (budowlane) jest znacznie szybszą alternatywą, z czasem realizacji wynoszącym około 2 miesięcy.
- Koszty podłączenia prądu są zryczałtowane i zależą głównie od mocy przyłączeniowej oraz typu przyłącza (kablowe/napowietrzne), np. dla 12 kW to koszt rzędu 1200-2400 zł.
- Istnieją sposoby na potencjalne przyspieszenie procedury, takie jak złożenie kompletnego wniosku, proaktywny kontakt z operatorem czy w uzasadnionych przypadkach złożenie wniosku o przyspieszenie prac.
Ile realnie trzeba czekać na prąd na działce?

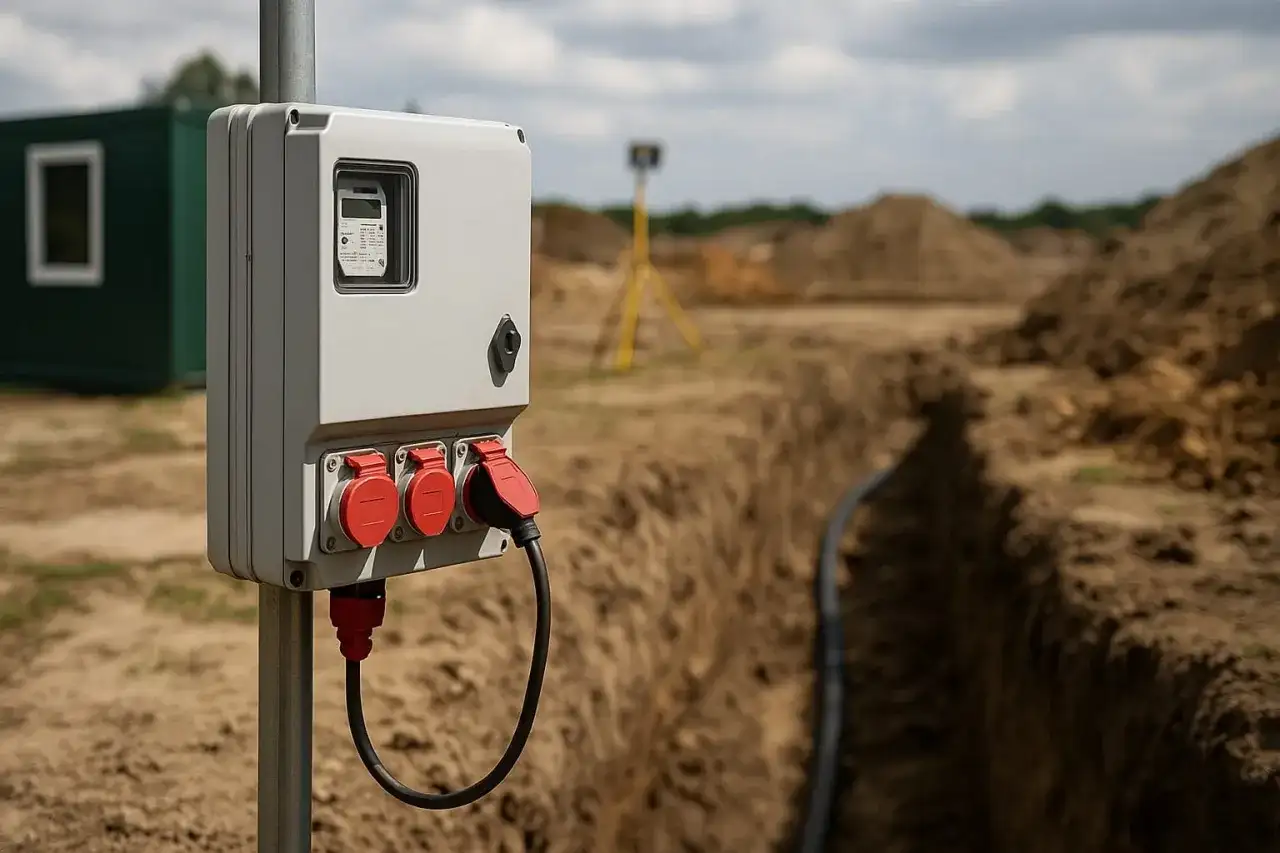

Z mojego doświadczenia wynika, że proces podłączenia prądu do działki w Polsce to maraton, a nie sprint. Nie spodziewaj się, że prąd pojawi się na Twojej działce w ciągu kilku tygodni. Realistyczne ramy czasowe dla całego procesu, od złożenia wniosku do momentu, gdy prąd popłynie w Twojej instalacji, to zazwyczaj od 6 do 18 miesięcy. W bardziej skomplikowanych przypadkach, gdy konieczna jest znaczna rozbudowa sieci, czas ten może wydłużyć się nawet do 24 miesięcy. Jeśli jednak potrzebujesz prądu szybko, na przykład na potrzeby budowy, warto rozważyć przyłącze tymczasowe, które jest znacznie szybsze jego uruchomienie może zająć około 2 miesięcy.
Dlaczego na podłączenie prądu czeka się miesiącami, a nie tygodniami?
Długi czas oczekiwania na podłączenie prądu wynika z kilku czynników. Przede wszystkim, jest to złożony proces formalno-prawny i techniczny. Operatorzy sieci dystrybucyjnej (OSD) muszą nie tylko rozpatrzyć wniosek, ale także wykonać projekt przyłącza, uzyskać niezbędne pozwolenia (często od wielu instytucji i właścicieli gruntów), a następnie zrealizować prace budowlane. To wszystko wymaga czasu, zasobów i koordynacji, a obciążenie operatorów dużą liczbą wniosków dodatkowo wydłuża ten proces.
Od wniosku do działającego gniazdka poznaj harmonogram prac
Aby lepiej zrozumieć, dlaczego ten proces trwa tak długo, warto przyjrzeć się poszczególnym etapom:
- Złożenie wniosku o określenie warunków przyłączenia (WP): To pierwszy krok. Operator systemu dystrybucyjnego (OSD) ma ustawowo do 30 dni na rozpatrzenie kompletnego wniosku dla przyłączy niskiego napięcia (czyli tych dla domów jednorodzinnych).
- Otrzymanie i akceptacja warunków przyłączenia: Po rozpatrzeniu wniosku otrzymasz warunki przyłączenia. Są one ważne przez 2 lata, co oznacza, że w tym czasie musisz podjąć decyzję i podpisać umowę o przyłączenie.
- Podpisanie umowy o przyłączenie: Po akceptacji warunków i odesłaniu podpisanej umowy do OSD, rozpoczyna się właściwy proces realizacji. Umowa zawiera harmonogram prac i terminy.
- Realizacja przyłącza przez OSD: To najdłuższy etap, podczas którego operator wykonuje prace projektowe, uzyskuje pozwolenia i realizuje budowę (np. kładzenie kabli, montaż złączy kablowych). Czas jego trwania jest ściśle określony w umowie i zależy od złożoności zadania.
- Prace po stronie inwestora: W międzyczasie Ty musisz zadbać o przygotowanie instalacji wewnętrznej w budynku (Wewnętrzna Linia Zasilająca) oraz oświadczenie elektryka o jej gotowości.
- Odbiór techniczny, montaż licznika i uruchomienie: Po zakończeniu prac przez OSD i przygotowaniu instalacji wewnętrznej, następuje odbiór techniczny, montaż układu pomiarowo-rozliczeniowego (licznika) i ostateczne uruchomienie dostaw prądu.
Przyłącze tymczasowe vs docelowe: Które rozwiązanie jest szybsze na start budowy?

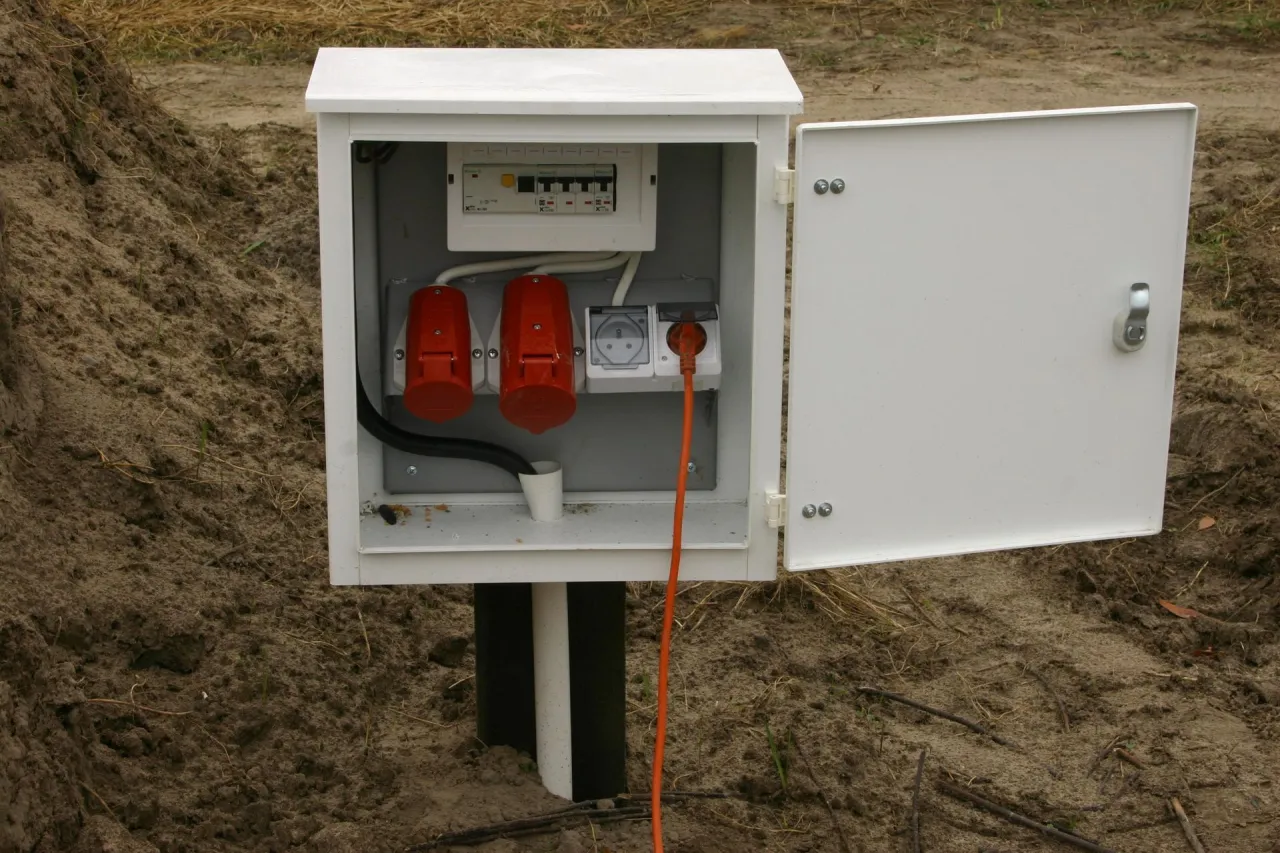

Jeśli planujesz budowę i potrzebujesz prądu na placu budowy, przyłącze tymczasowe (budowlane) jest zdecydowanie szybszym rozwiązaniem niż przyłącze docelowe. Jak wspomniałem, na "prowizorkę" czeka się zazwyczaj około 2 miesięcy. Jest to idealna opcja, aby zasilić narzędzia budowlane, oświetlenie czy zaplecze socjalne, nie czekając na długotrwałe procedury związane z przyłączem docelowym. Przyłącze docelowe jest przeznaczone do stałego zasilania budynku mieszkalnego i jego realizacja jest bardziej skomplikowana. Warto rozważyć uruchomienie przyłącza tymczasowego, a równolegle rozpocząć procedurę dla przyłącza docelowego, aby uniknąć przestojów na budowie.
Procedura podłączenia prądu krok po kroku: Twój plan działania
Zrozumienie poszczególnych etapów to klucz do sprawnego przejścia przez proces podłączenia prądu. Poniżej przedstawiam szczegółowy plan działania, który pomoże Ci w każdej fazie.
Krok 1: Wniosek o określenie warunków przyłączenia jak go poprawnie złożyć?
Pierwszym formalnym krokiem jest złożenie wniosku o określenie warunków przyłączenia. To dokument, który inicjuje cały proces i jest podstawą do dalszych działań. Musisz w nim określić swoje zapotrzebowanie na moc i podać dane dotyczące działki.
Jak ustalić właściwego Operatora Sieci Dystrybucyjnej (OSD)?
Operator Sieci Dystrybucyjnej (OSD) to firma odpowiedzialna za dostarczanie energii elektrycznej do Twojej nieruchomości. W Polsce działa kilku głównych operatorów, takich jak PGE, Tauron, Enea, Energa czy innogy (obecnie E.ON). Aby ustalić, który OSD jest właściwy dla Twojej lokalizacji, najprościej jest sprawdzić rachunki za prąd sąsiadów lub skorzystać z mapy zasięgu dostępnej na stronach internetowych operatorów. Możesz też zadzwonić na infolinię dowolnego OSD i podać adres działki zostaniesz skierowany do właściwej jednostki.
Niezbędne dokumenty, bez których nie ruszysz z miejsca (lista i omówienie)
Kompletny wniosek to podstawa, aby uniknąć opóźnień. Oto dokumenty, które będą Ci potrzebne:
- Wypełniony formularz wniosku: Dostępny na stronie internetowej Twojego OSD. Wypełnij go starannie, zwracając uwagę na wszystkie pola.
- Dokument potwierdzający tytuł prawny do nieruchomości: Może to być odpis z księgi wieczystej, akt notarialny zakupu działki lub umowa dzierżawy. Potwierdza, że masz prawo do dysponowania nieruchomością.
- Plan zabudowy lub szkic sytuacyjny: Wykonany na mapie zasadniczej lub sytuacyjno-wysokościowej. Musi określać usytuowanie obiektu (planowanego domu) względem istniejącej sieci energetycznej, sąsiednich działek oraz dróg. To kluczowy element dla projektantów OSD.
Kluczowy parametr: Jak oszacować potrzebną moc przyłączeniową dla domu jednorodzinnego?
Moc przyłączeniowa to jeden z najważniejszych parametrów, który określa maksymalną ilość energii, jaką będziesz mógł pobrać jednocześnie. Dla domu jednorodzinnego standardowo przyjmuje się moc w przedziale 12-16 kW. Pamiętaj, że zbyt niska moc może skutkować wybijaniem bezpieczników przy jednoczesnym używaniu wielu urządzeń, natomiast zbyt wysoka niepotrzebnie podniesie koszty przyłączenia. Przy szacowaniu weź pod uwagę liczbę i rodzaj planowanych urządzeń (kuchenka indukcyjna, ogrzewanie elektryczne, klimatyzacja, pompa ciepła, ładowarka do samochodu elektrycznego). Jeśli masz wątpliwości, zawsze możesz skonsultować się z elektrykiem lub projektantem instalacji.
Krok 2: Otrzymanie warunków i podpisanie umowy o przyłączenie
Po złożeniu wniosku i jego pozytywnym rozpatrzeniu, OSD przekaże Ci warunki przyłączenia. To bardzo ważny dokument, który musisz dokładnie przeanalizować przed podpisaniem umowy.
Co zawierają "warunki przyłączenia" i na co zwrócić uwagę?
Warunki przyłączenia to dokument, który szczegółowo określa techniczne i formalne aspekty Twojego przyłącza. Powinien zawierać takie informacje jak: określoną moc przyłączeniową, miejsce dostarczenia energii (np. granica działki, złącze kablowe), rodzaj przyłącza (kablowe/napowietrzne), zakres prac po stronie OSD i inwestora, a także termin ważności warunków (zazwyczaj 2 lata). Zwróć uwagę na wszelkie nietypowe zapisy, np. dotyczące konieczności uzyskania dodatkowych zgód lub budowy elementów sieci na własny koszt. Jeśli coś jest niejasne, dopytaj operatora.
Umowa o przyłączenie jakie zobowiązania nakłada na Ciebie i na operatora?
Umowa o przyłączenie jest formalnym zobowiązaniem obu stron. Dla Ciebie jako inwestora oznacza to konieczność uiszczenia opłaty za przyłączenie (zazwyczaj ryczałtowej) oraz wykonania prac po Twojej stronie (np. montaż skrzynki z licznikiem, wykonanie WLZ). Operator sieci zobowiązuje się natomiast do zaprojektowania i wybudowania przyłącza w określonym w umowie terminie. Umowa precyzuje również, kto ponosi koszty poszczególnych etapów i jakie są kary za niedotrzymanie terminów. To kluczowy dokument, który określa ramy czasowe realizacji całego przedsięwzięcia.
Krok 3: Realizacja przyłącza przez zakład energetyczny najdłuższy etap oczekiwania
Po podpisaniu umowy o przyłączenie, rozpoczyna się najdłuższy i często najbardziej frustrujący dla inwestora etap realizacja przyłącza przez zakład energetyczny. W tym czasie większość prac leży po stronie OSD, a Ty możesz jedynie czekać i monitorować postępy.
Prace projektowe i budowlane po stronie operatora co dokładnie się dzieje?
Na tym etapie operator sieci wykonuje szereg skomplikowanych działań. Najpierw powstaje szczegółowy projekt techniczny przyłącza, który musi być zgodny z warunkami przyłączenia. Następnie OSD zajmuje się uzyskaniem wszelkich niezbędnych pozwoleń i uzgodnień, np. z właścicielami gruntów, przez które ma przebiegać linia, czy z zarządcami dróg. Dopiero po skompletowaniu dokumentacji rozpoczynają się prace budowlane: kopanie rowów pod kable, montaż słupów (dla przyłączy napowietrznych), instalacja złączy kablowych i skrzynek pomiarowych. To właśnie te prace generują najdłuższy czas oczekiwania.
Przyłącze kablowe (ziemne) czy napowietrzne jakie są różnice w praktyce i czasie realizacji?
W warunkach przyłączenia zostanie określony rodzaj przyłącza do Twojej działki. Najczęściej spotykane są dwa typy:
- Przyłącze kablowe (ziemne): Kable są układane w ziemi, co jest estetyczniejsze i bezpieczniejsze. Jednakże, wymaga to większego zakresu prac ziemnych, co często wydłuża czas realizacji i może być nieco droższe.
- Przyłącze napowietrzne: Energia jest doprowadzana za pomocą kabli zawieszonych na słupach. Jest to zazwyczaj szybsze i tańsze w realizacji, ale mniej estetyczne.
Z mojego doświadczenia wynika, że przyłącze kablowe jest zazwyczaj bardziej czasochłonne w realizacji ze względu na konieczność uzyskania większej liczby zgód (np. na przekop przez drogi) i bardziej skomplikowane prace ziemne.
Krok 4: Prace po Twojej stronie rola elektryka i instalacja wewnętrzna
Podczas gdy operator sieci realizuje swoje zadania, Ty również masz obowiązki do wykonania. Kluczowa jest tu współpraca z wykwalifikowanym elektrykiem.
Czym jest Wewnętrzna Linia Zasilająca (WLZ) i kto za nią odpowiada?
Wewnętrzna Linia Zasilająca (WLZ) to odcinek instalacji elektrycznej, który łączy złącze kablowe (lub skrzynkę pomiarową) na granicy Twojej działki z główną rozdzielnicą w Twoim domu. Za jej wykonanie odpowiada inwestor, czyli Ty. Musisz zlecić te prace wykwalifikowanemu elektrykowi z odpowiednimi uprawnieniami. Pamiętaj, że WLZ musi być wykonana zgodnie z obowiązującymi normami i sztuką budowlaną, ponieważ będzie ona elementem Twojej instalacji, który będzie podlegał odbiorowi technicznemu.
Oświadczenie o gotowości instalacji ostatni dokument od Twojego elektryka
Po wykonaniu Wewnętrznej Linii Zasilającej i całej instalacji elektrycznej w budynku, Twój elektryk musi wystawić oświadczenie o gotowości instalacji do przyłączenia. Jest to bardzo ważny dokument, który potwierdza, że instalacja została wykonana zgodnie z projektem, normami i jest bezpieczna. Bez tego oświadczenia operator sieci nie przystąpi do montażu licznika i uruchomienia dostaw prądu.
Krok 5: Odbiór techniczny, montaż licznika i finalna umowa
Gdy wszystkie prace po stronie OSD i Twojej są zakończone, nadchodzi czas na finalne etapy, które doprowadzą do uruchomienia prądu.
Jak wygląda odbiór instalacji i na czym polega?
Odbiór techniczny instalacji to wizyta przedstawicieli operatora sieci, którzy sprawdzają, czy wykonane przyłącze oraz Twoja Wewnętrzna Linia Zasilająca są zgodne z warunkami przyłączenia, projektem i obowiązującymi przepisami. Sprawdzana jest poprawność połączeń, zabezpieczeń oraz ogólny stan techniczny. Celem odbioru jest zapewnienie bezpieczeństwa i prawidłowego funkcjonowania całej instalacji. Po pozytywnym odbiorze, operator montuje układ pomiarowo-rozliczeniowy, czyli licznik energii elektrycznej.
Podpisanie umowy kompleksowej ostatnia prosta do własnego prądu
Ostatnim krokiem jest podpisanie umowy kompleksowej (lub oddzielnej umowy sprzedaży energii i umowy o świadczenie usług dystrybucji) z wybranym przez Ciebie sprzedawcą energii elektrycznej. Po podpisaniu tej umowy i aktywacji licznika, prąd zostanie oficjalnie uruchomiony w Twoim domu. To jest ten moment, na który czekałeś od teraz możesz cieszyć się własnym prądem na działce!
Co wpływa na czas oczekiwania? Czynniki, które mogą pokrzyżować plany
Zrozumienie czynników, które mogą wpłynąć na czas oczekiwania, jest kluczowe dla realistycznego planowania. Pozwoli Ci to przewidzieć potencjalne opóźnienia i, w miarę możliwości, im zapobiec.
Lokalizacja działki dlaczego odległość od sieci ma kluczowe znaczenie?
Lokalizacja Twojej działki względem istniejącej sieci energetycznej ma fundamentalne znaczenie. Im dalej działka jest położona od najbliższego punktu przyłączeniowego (np. stacji transformatorowej, linii niskiego napięcia), tym dłuższy odcinek przyłącza musi zostać wybudowany. To z kolei oznacza więcej prac ziemnych, więcej pozwoleń i uzgodnień, a w konsekwencji dłuższy czas realizacji i wyższe koszty.
Konieczność rozbudowy sieci kiedy prosty przyłącz zamienia się w dużą inwestycję?
W niektórych przypadkach, zwłaszcza na terenach słabo zurbanizowanych lub przy dużym zapotrzebowaniu na moc, podłączenie Twojej działki może wymagać nie tylko budowy krótkiego odcinka przyłącza, ale wręcz rozbudowy całej sieci na przykład budowy nowej stacji transformatorowej lub wzmocnienia istniejącej linii. Taka sytuacja drastycznie wydłuża czas oczekiwania, często do wspomnianych 24 miesięcy, i jest jedną z głównych przyczyn długich terminów.
Formalności i uzgodnienia ukryci "pożeracze czasu" w procesie
Proces podłączenia prądu to nie tylko prace techniczne, ale także szereg formalności i uzgodnień. Konieczność uzyskania zgód na wejście w teren od właścicieli sąsiednich działek, pozwolenia na przekop przez drogi publiczne, uzgodnienia z zarządcami infrastruktury (np. wodociągowej, gazowej) to wszystko są ukryte "pożeracze czasu". Każdy z tych etapów może trwać tygodniami, a nawet miesiącami, niezależnie od tempa prac samego operatora.
Kompletność dokumentacji jak uniknąć opóźnień na samym starcie?
Brak kompletnej lub poprawnie wypełnionej dokumentacji to najczęstsza przyczyna opóźnień już na samym początku procesu. Jeśli Twój wniosek o warunki przyłączenia będzie miał braki, operator wezwie Cię do ich uzupełnienia, co automatycznie wydłuży czas rozpatrzenia sprawy. Dlatego zawsze podkreślam: poświęć czas na dokładne przygotowanie wszystkich dokumentów i upewnij się, że są one kompletne i zgodne z wymaganiami OSD.
Ile kosztuje podłączenie prądu do działki? Analiza kosztów
Koszty podłączenia prądu do działki są w większości przypadków zryczałtowane i zależą od kilku kluczowych czynników. Warto je poznać, aby uniknąć zaskoczeń.
Opłata ryczałtowa za moc przyłączeniową jak ją obliczyć?
Większość kosztów związanych z przyłączem to opłata ryczałtowa, która jest bezpośrednio związana z zamówioną mocą przyłączeniową. Jak już wspominałem, dla domu jednorodzinnego standardowo przyjmuje się moc w przedziale 12-16 kW. Stawki za 1 kW mocy są różne w zależności od operatora i rodzaju przyłącza. Przykładowo, dla przyłączy o długości do 200 metrów:
- Przyłącze kablowe (ziemne): Stawka za 1 kW mocy wynosi zazwyczaj około 150-200 zł.
- Przyłącze napowietrzne: Stawka za 1 kW mocy jest niższa i wynosi około 100-150 zł.
Dla standardowej mocy 12 kW, opłata ryczałtowa wyniesie zatem od 1200 zł do 2400 zł, w zależności od typu przyłącza i konkretnego operatora.
Koszt przyłącza kablowego vs napowietrznego co się bardziej opłaca?
Porównajmy szacunkowe koszty dla standardowej mocy 12 kW:
| Rodzaj przyłącza | Szacunkowy koszt dla 12 kW |
|---|---|
| Przyłącze kablowe (ziemne) | 1800-2400 zł |
| Przyłącze napowietrzne | 1200-1800 zł |
Jak widać, przyłącze napowietrzne jest zazwyczaj tańsze w opłacie ryczałtowej. Pamiętaj jednak, że wybór rodzaju przyłącza często zależy od warunków technicznych i decyzji operatora, a nie tylko od Twoich preferencji.
Dodatkowe opłaty kiedy zapłacisz za długość przyłącza powyżej 200 metrów?
Wspomniane stawki ryczałtowe dotyczą przyłączy o długości do 200 metrów. Jeśli Twoja działka jest położona dalej od punktu przyłączeniowego, a przyłącze musi być dłuższe niż 200 metrów, operator naliczy dodatkową opłatę za każdy kolejny metr powyżej tego limitu. Koszt ten jest również określony w cenniku OSD i może znacząco podnieść całkowity koszt przyłączenia.
Czy koszty prac geodezyjnych i elektryka są wliczone w cenę?
Ważne jest, aby pamiętać, że ryczałtowa opłata za przyłącze nie obejmuje wszystkich kosztów. Nie wlicza się w nią:
- Kosztów prac geodezyjnych: Będziesz musiał zlecić geodecie inwentaryzację powykonawczą przyłącza, co jest niezbędne do odbioru i naniesienia na mapy.
- Kosztów wykonania wewnętrznej instalacji elektrycznej: Wykonanie Wewnętrznej Linii Zasilającej (WLZ) oraz całej instalacji w domu to Twój obowiązek i musisz zlecić to uprawnionemu elektrykowi.
Te dodatkowe koszty mogą być znaczące, dlatego zawsze uwzględnij je w swoim budżecie.
Czy można przyspieszyć podłączenie prądu? Sprawdzone sposoby
Choć proces podłączenia prądu jest długotrwały i w dużej mierze zależny od operatora, istnieją pewne działania, które możesz podjąć, aby spróbować go przyspieszyć lub przynajmniej uniknąć niepotrzebnych opóźnień. Jako Dariusz Borowski, zawsze radzę moim klientom, aby byli proaktywni.
Proaktywna komunikacja z operatorem jak skutecznie monitorować sprawę?
Nie czekaj biernie na rozwój wydarzeń. Regularny, ale kulturalny i rzeczowy kontakt z operatorem sieci może zdziałać cuda. Dzwonienie na infolinię, wysyłanie e-maili z zapytaniem o status sprawy, a nawet osobiste wizyty w biurze obsługi klienta (jeśli to możliwe) pozwalają monitorować postępy. Pamiętaj, aby zawsze mieć pod ręką numer referencyjny Twojej sprawy. Dzięki temu możesz szybko wychwycić ewentualne zastoje i dopytać o przyczyny opóźnień, a czasem nawet delikatnie "popchnąć" sprawę do przodu.
Wniosek o przyspieszenie prac kiedy i jak go złożyć, aby był skuteczny?
W skrajnych przypadkach, gdy terminy realizacji są krytyczne (np. zbliżający się termin zakończenia budowy, konieczność zamieszkania), możesz złożyć pisemny wniosek o przyspieszenie prac. Taki wniosek musi być jednak mocno uzasadniony. Dołącz do niego dokumenty potwierdzające Twoje argumenty, np. harmonogram budowy, umowę z ekipą budowlaną, a nawet zaświadczenie o konieczności szybkiego zamieszkania. Choć operator nie ma obowiązku go uwzględnić, dobrze umotywowany wniosek może skłonić go do priorytetowego potraktowania Twojej sprawy.
Przeczytaj również: Komputer stacjonarny: Ile prądu zużywa i jak obniżyć koszty?
Czy warto rozważyć wykonanie projektu przyłącza na własny koszt?
W niektórych, bardzo specyficznych sytuacjach, po wcześniejszym uzgodnieniu z Operatora Sieci Dystrybucyjnej, możliwe jest przejęcie części obowiązków operatora, np. zlecenie wykonania projektu przyłącza we własnym zakresie. Jest to opcja rzadko stosowana i wymaga ścisłej współpracy z OSD oraz zatrudnienia projektanta z odpowiednimi uprawnieniami, który będzie działał zgodnie z wytycznymi operatora. Jeśli operator wyrazi na to zgodę, może to potencjalnie przyspieszyć etap projektowy, ale musisz być świadomy, że ponosisz wtedy dodatkowe koszty i odpowiedzialność za ten fragment procesu. Zawsze upewnij się, że taka możliwość jest w ogóle rozważana przez Twojego OSD i jakie są dokładne warunki takiego rozwiązania.
